廣州監控安裝計劃
“工業計算機監控系統抗干擾技術規范”
“智能建筑設計標準”
“工業企業通信接地設計規范”
建筑物防雷設計規范
甲方對系統的詳細要求
(二)施工的一般要求
在視頻監視機制的建設計劃階段,我們將考慮如何在安裝項目的整個過程中有效地管理和監視安裝項目的質量。為了保證安裝工程的質量,視頻監控機制的建設規劃應解決以下問題:
1、施工計劃:在對監視的城市環境進行特定調查之后,與用戶一起計劃管道施工圖。施工計劃的合理性對于安裝項目的質量至關重要。
2、施工過程:施工過程的過程水平與安裝項目的質量直接相關,并且通過闡明設備操作的各個環節來確保對施工質量的控制。通常,整個施工過程分為管道安裝和電纜安裝與攝像頭后端三部分。
3、施工管理:為安裝項目的實施制定了詳細的步驟,以方便安裝項目施工的管理。控制施工步驟需要兩個目標:確保工藝質量和及時糾正問題。
4、質量控制:施工方的用戶和項目經理組成質量監督小組,并準備質量控制日志。
([三)構造方法
1、電纜連接
電纜連接由兩部分組成:一個是用于室外傳輸介質的總線插槽廣州監控安裝,另一個是將傳輸介質引導到每個監視點的支管或電線插槽。從總線插槽到分支插槽或管線有過渡連接。放置在電線槽中的電纜不應緊貼第三層。放置在電線槽中的電纜密度過高,無法影響基礎電纜的傳輸功能。
當電纜連接在線槽中遇到多匝時,該匝處應有足夠的空間以確保電纜具有足夠的硬直徑。根據EIA / TIA569標準,非屏蔽電纜的硬直徑不應大于導線直徑的8倍。根據最新標準,之字形直徑小于線徑的4倍,以滿足傳輸要求。但是重要的是,要堅持足夠大的硬直徑以確保電纜的傳輸功能。

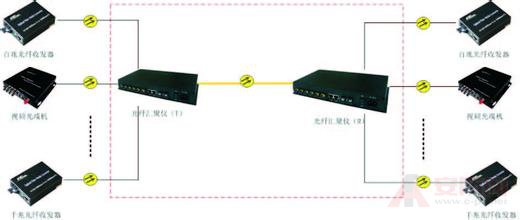

對于長距離傳輸,使用多模或單模光纖進行電纜連接。光纖具有很強的抗干擾能力和遠距離傳輸能力。因此,安裝后不會再出現像通常的電纜那樣的干擾或傳輸信號衰減的問題,但是光纖本身相對比較脆弱,臀部或彎曲度過高會導致纖芯破裂。因此,經驗豐富的工程師應在安裝過程中進行現場指導。
光纖的安裝采用埋入,管道等方法。直接埋入光纖時,應在光纖通過的地方加警示標志,以免造成后續的施工破壞。
由于石英玻璃容易破壞光纖的芯線,因此絕對不能追上施工期間允許的最小直徑。捆綁時至少為光纖直徑的10倍;拉電纜時,電纜直徑至少為光纖直徑的15倍。其次,光纖的抗拉強度要比銅纜低,因此在施工過程中絕對不能趕上46N的抗拉強度。
在進入配線架之前,應適當捆扎光纖。進入配電箱后,應保留一些備用電線,以方便安裝和保護。備用電纜應盤繞在光纖配線架的卷盤上。
2、總線之間的連接
總線之間的連接是安裝項目中最混亂的部分。這是電纜和設備;設備與設備之間的融合。施工的這一部分應充分考慮環境影響和終止過程的影響。
總線之間的終止過程是直接影響該機制功能的重要誘因。連接附件的設備技術主要影響傳輸電纜的近端串擾和衰減,這兩個參數是區分機制功能的重要依據。終端附件安裝在接線柜或壁柜中。
根據設備插座的類型,將網絡電纜連接到設備,事先制作一個匹配的網絡連接器,然后再連接它。與設備端子或連接器連接。光纖已連接到設備,必須將光纖熔接在指定位置以形成一端,然后通過跳線將其連接到設備。
在連接過程中,必須清潔和鉆孔電纜和光纖插座的位置,以防止由于諸如氧化之類的誘因而導致傳輸失敗。為了確保這項工作的質量,這項工作在現場相關的熟練工程師的指導下進行。
二、施工過程時間表時間表編號建設內容完成標準所用的時間1吊臂安裝鍍鋅線槽14天,吊桿安裝2天固定后端連接管1天,水平和垂直3天電纜引入計劃2天通過電纜孔,安裝保護管通過電線4前端安裝4天達到標準深度,溝槽平直5網絡電纜敷設5天,電纜完好無損,到達連接點6鋪設光纜2天,光纖完好無損并到達匯合室7填充室內電纜溝1天填充和壓實8攝像機安裝和調試4天固定,牢固,可靠的布線,保證使用9光纖熔接2天,光纖熔接端,光纖暢通10安裝監控服務器和LCD屏幕2天,牢固固定,接線可靠,正常使用11系統總體配置調試達到設計要求2天,達到預期效果12攝像機,視頻光收發器,錄像機等設備編號1天正確有序編號13施工完成40天驗收
([四)施工過程說明

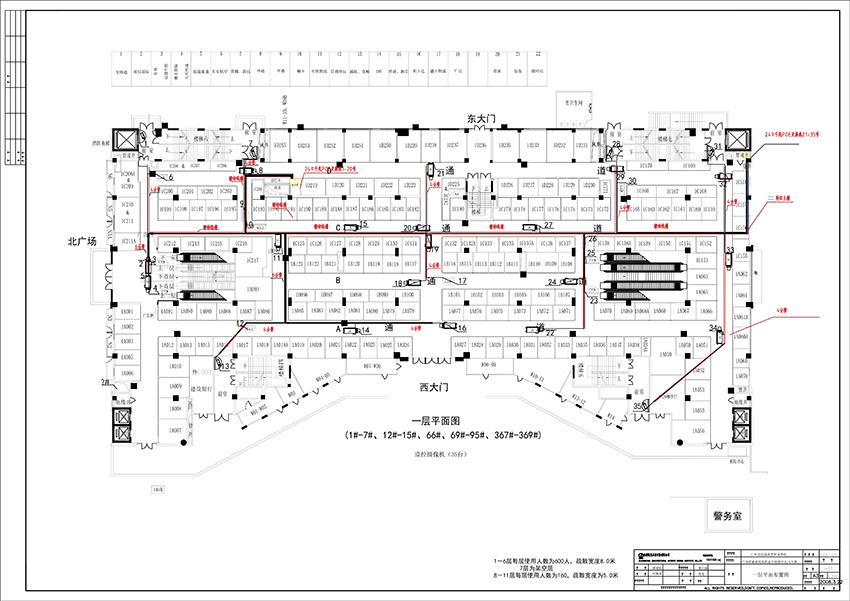

一、施工過程草圖

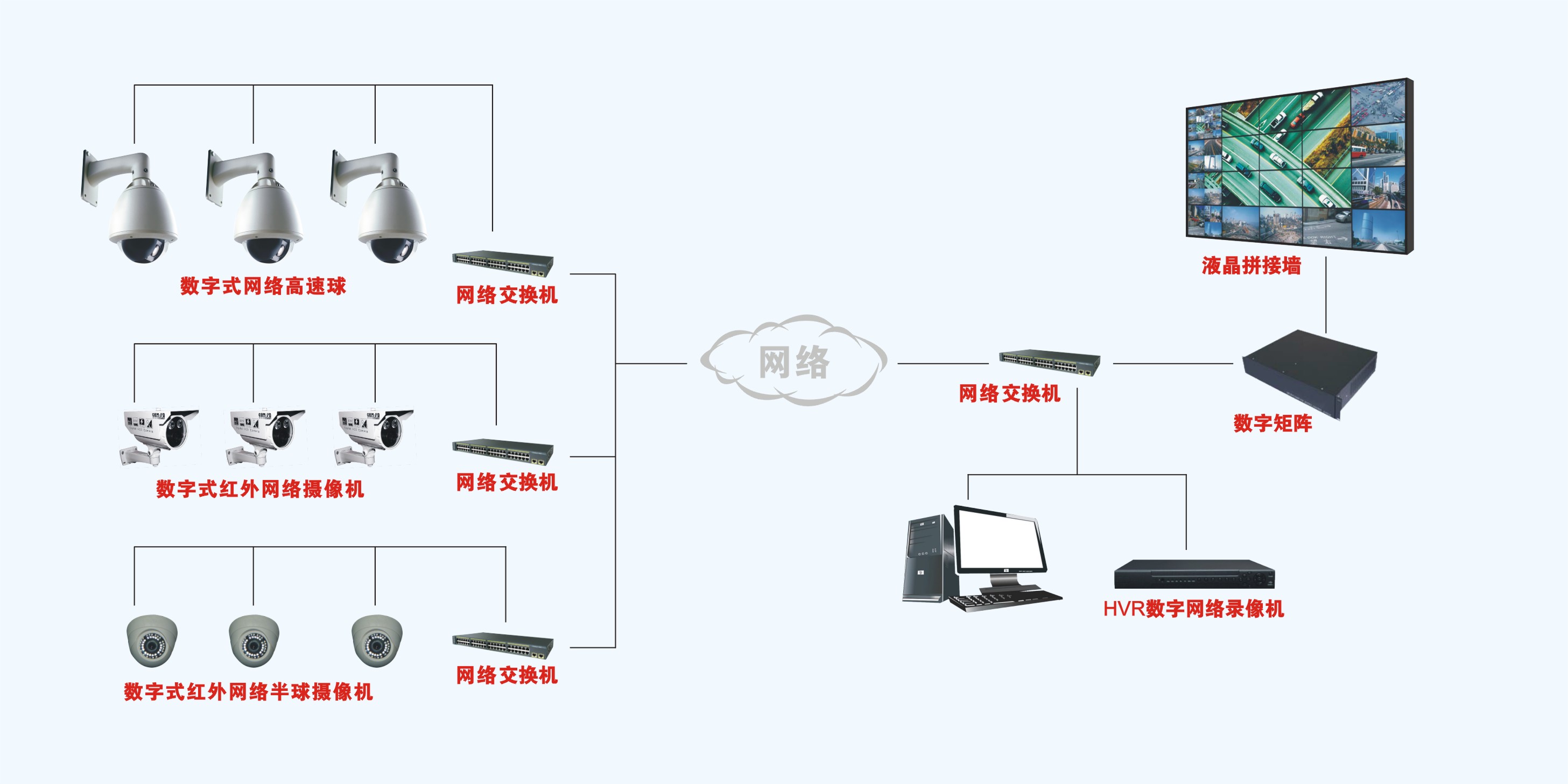

系統拓撲圖:
([五)建設內容
建設內容從三個方面完成:室內電纜管道,管道和監控桿的安裝,拉線的安裝和設備終端的安裝。
1、室外電纜管道和監控桿的安裝:
在惠美世界視頻監控項目中,它包括:室內線槽管道設備,前端管道,室內墻線槽或管道設備。
線槽管道與支架,監控裝置之間的連接以及線槽的過渡連接符合國家鉗工規程中接線裝置的工藝和安全要求。
2、電纜敷設:
視頻監控機構對電纜構造的技術要求比其他弱電流要高得多,這主要是由傳輸介質的特性決定的。在視頻監視機制中,通常使用兩種類型的傳輸媒體。一種是同軸電纜,另一種是光纖。它們的材料成分實際上與傳輸特性不同。標準的施工操作可能會減少傳輸功率消耗,甚至會損壞電纜。
惠美世界視頻監控項目包括:室內光纖,6類非屏蔽網線,弱電箱裝置
電纜敷設要求在施工過程中不得發生以下情況:
(1)由于過大的拉力和線槽的拐角,過渡連接不符合要求。
(2)網線張力過大會導致電路中的內部裂縫影響信號傳輸
(3)沒有光信號通過光纖。這是由于拉動電纜時操作不當造成的。電纜嚴重彎曲且芯線斷裂。這種情況在光纖彎曲中很常見。纖維。
為避免在施工過程中出現上述問題,ISO / IEC11801標準EIA / TIA569標準規定,網絡電纜的拉力不得超過13磅(約20千克)。光纖的張力不能超過5磅(約8公斤)。
3、設備終止:
設備端接是指將各種類型的設備與其所使用的電纜連接到工作區域或配線間的整個機構中的過程。
慧美世界視頻監控項目包括:攝像機終端,網絡交換機終端,NVR錄像機終端,視頻監視器終端,防盜報告設備終端和火災報告設備終端。
設備終止的級別將直接影響監視機制的功耗。公司對此進行嚴格控制,將嚴格要求所有設備的終止操作,并且必須按照設備手冊或操作指南的要求安裝設備。根據設備分類的不同類型,每個類別均由專業工程師完成。
([六)施工作業和施工質量保證方法
一、鍍鋅線槽裝置
天花板吊索1.垂直布置2米,采用50 * 50不銹鋼絲槽
二、網絡電纜敷設
室內網絡電纜的埋設應遵循規劃要求,并將電纜從交叉口引至監測縣。重用舊的監視點,檢查后即可使用舊的。在設備的監視點和總線之間,必須先安裝電線槽,然后再拉動電線。拉線時,請平穩平穩地向前移動。
埋入墻壁電纜時,應將PVC管固定在通過監測點和總線之間的墻壁上。然后將電纜從水槽中引出,通過管線管道到達監測點,并妥善保存。
保證方法:
1、檢查預埋管道是否疏通,管道內的電線是否在適當的位置。如果沒有,請先處理。
2、將電線穿入管道中時,請避免在電纜上施加過大的拉力。每米的張力不應超過7公斤,以方便維持線對的絞合距離。
3、敷設電纜時,請勿將電纜以死角放置或打結以確保電纜具有良好的功耗。當電纜埋在水平線槽中時,電纜應筆直,并盡量避免串擾*。
4、做好布線和維護工作,不要損壞維護套和踩踏電纜。
5、電纜寬度:在地板配線室和機房之間(從干線到地面再到背面)的電纜寬度,銅纜3?5m,光纖7?9m。
6、安裝同軸電纜時必須檢查同軸電纜,并且屏蔽層一定不要損壞。
7、敷設電纜后,將電纜分組并編號。
三、設備和終止
安裝攝像機時,請根據規劃圖將壁掛攝像機安裝在監視城市的外墻上。攝像機支架應使用膨脹螺栓固定,并與監視城市保留的同軸電纜,控制電纜和電源電纜連接。吊裝攝像機安裝在監控桿的橫臂上,用固定螺栓或銷釘固定,并與監控城市預留的同軸電纜和控制電纜連接。相機必須豎立牢固,以防止其滑落。接線應牢固,牢固可靠。
在安裝紅外報告設備時,請根據規劃圖在建筑物墻壁的外表面上將紅外電子圍欄安裝在離地面5m的指定位置1.。紅外電子圍欄必須成對安裝,并且每對必須安裝在相同的高度。同時,使用膨脹螺栓將其可靠地固定。然后,分離并與保留的控制電纜和電源電纜連接。
安裝視頻光收發器,硬盤錄像機,交換機和其他設備時,應將各種設備分層放置在總線之間的指定機柜中,以使其順暢放置,然后用螺栓固定到機柜的機架上。 。鋪設電纜時,請根據電纜安裝專用連接設備的接線要求進行電纜連接。同軸電纜采用BNC連接器,控制電纜采用針腳,光纖應熔接到末端,然后跨接。
保證措施:
1、攝像機的安裝高度應為2. 2m或更大。
2、攝像機的方向和仰角必須符合設計要求。
3、相機會盡量防止昏暗的光線。
4、應擰緊機柜中的設備安裝螺母
5、在端接之前,應先捆扎機柜中的電纜,并使電纜束線整齊美觀。連接的邊緣應大約為1米。
6、制作連接器時,應使用專用的剝線鉗剝去電纜護套,并且不應剝去絕緣層,并且在電纜后面不應形成任何斷開連接。
7、接線正確,連接牢固,接觸良好,接線整齊,美觀,標志清晰。
([七)施工管理與控制
一、施工管理需要兩個目標
1、控制整個構建過程,以確保每個過程井井有條,并且各個過程相互協調。
2、密切關注每個安裝項目的進度和質量,并及時糾正所有問題。
二、實現施工管理的措施
1、實施施工負責人的責任制。項目負責人和用戶的專業技術人員負責監督,質量控制團隊由管道廣州監控安裝,電纜和終端梯隊負責人組成,負責安裝項目的進度和質量。
2、進入并離開進行簽名。每個施工團隊的人員都必須在考勤表上簽名并寫下進出站點的時間,中間也不例外。
3、填寫施工日志。每個施工隊的負責人必須在日志表中如實填寫當天的施工進度,梯隊負責人填寫質量檢查狀態。
4、每層的每個過程完成后,項目負責人和負責人將進行檢查,并填寫施工過程質量檢查表,該表將由雙方的檢查負責人簽署
通過嚴格的管理,可以控制安裝項目的質量,可以建立端接配件的過程,并且線路布置可以整齊,統一。
負責人的簽名。
通過嚴格的管理,可以控制安裝項目的質量,可以建立端接配件的過程,并且線路布置可以整齊,統一。
